前 言
这一工程的竣工使用,增强了该市战“疫”信心,缓解了隔离能力不足问题,同时也是濮阳市委市政府统筹疫情防控和经济社会发展的重要成果,展现了“濮阳担当”、创造了“濮阳速度”、贡献了“濮阳力量”。
疫情防控任重道远,无疫家国方能平安。
胜战,在山花烂漫之时。这个盛夏,希望与转机终将萌发......
火线布局 科学运筹出战图

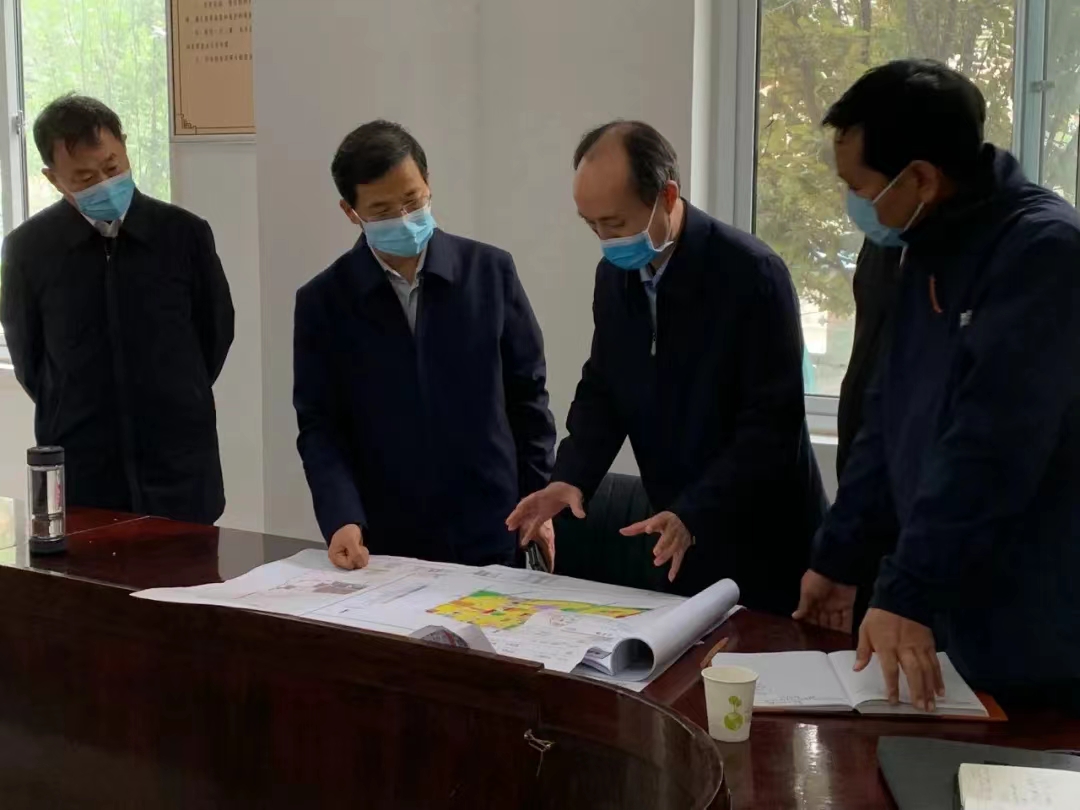

濮阳市委书记杨青玖调研观察服务区建设
濮阳市委副书记、市长万正峰在观察服务区实地办公
迫在眉睫的疫情形势下,市委书记杨青玖、市长万正峰紧急决策、科学部署,在南苑小区集中隔离点的基础上,10日内重新选址新建一所可同时容纳1000人进行医学观察的大型集中服务区;与此同时,在各县区布局建设6500间集中医学观察场所,切实把思想和行动统一到中央决策部署和省委、省政府工作要求上,坚持“外防输入、内防反弹”总策略和“动态清零”总方针,全力以赴防扩散、防输入,坚决守牢阵地、守住底线。
临危受命 实战练兵验作风
战图划定。5月7日,濮阳市大型集中医学观察服务区紧急建设专项工作组成立。市委常委、政法委书记孙起鹏任组长、副市长陈晓华任副组长,高点站位、高位推动,抽调市住建局、市自然资源和规划局、市委政法委等相关部门精兵强将,将市委市政府的果断决策和防疫部门的专业建议火速转化为具体实践,全面打响濮阳市大型集中医学观察服务区建设战役,并在战“疫”中锤炼党员干部过硬能力和作风。

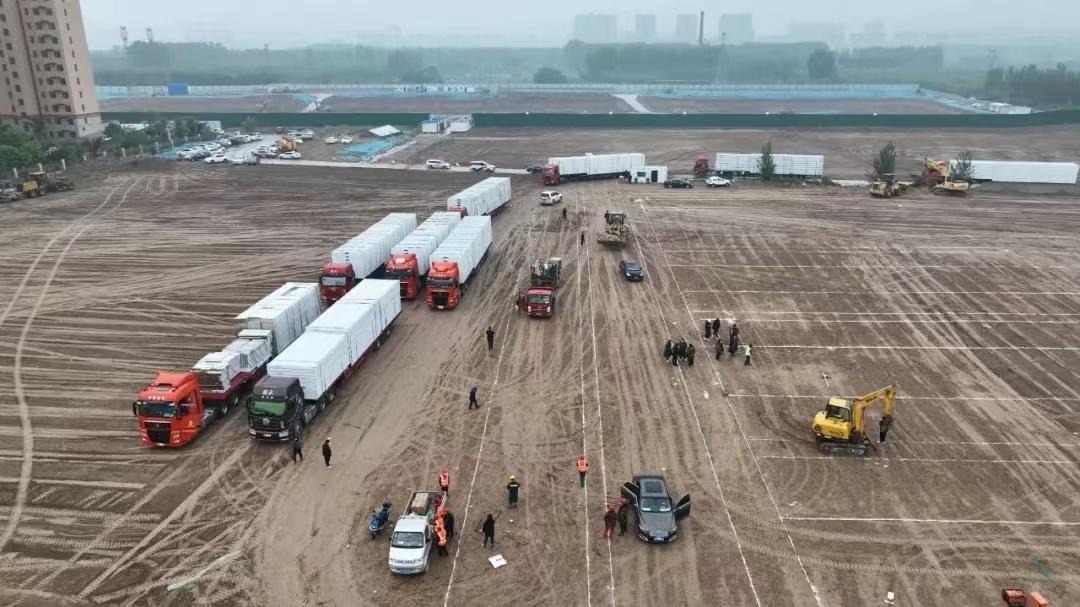

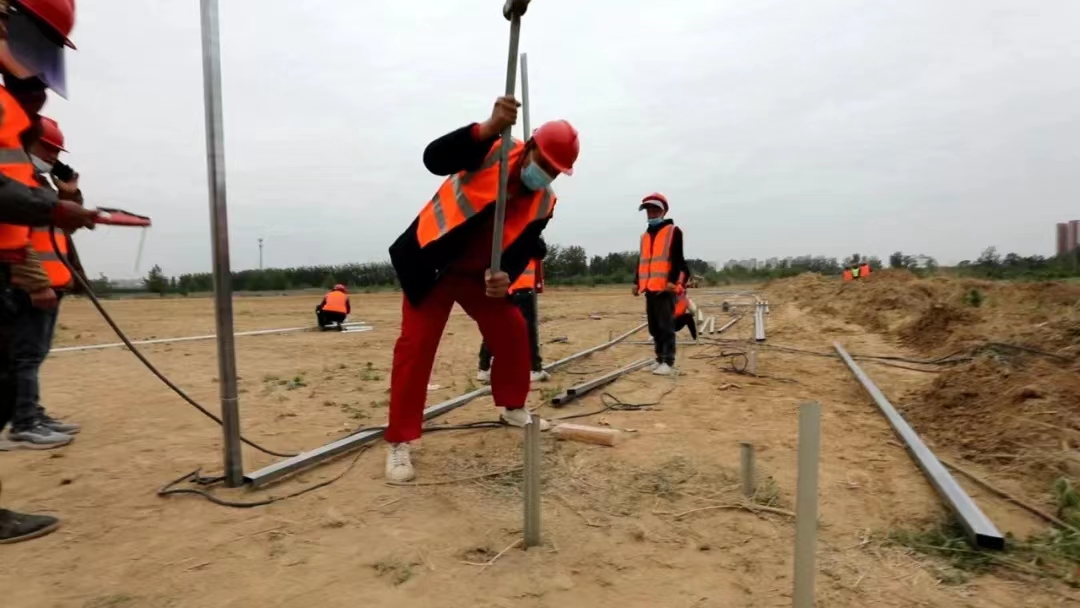

(第一天 5月9日 )确定选址位置
施工数据(部分)

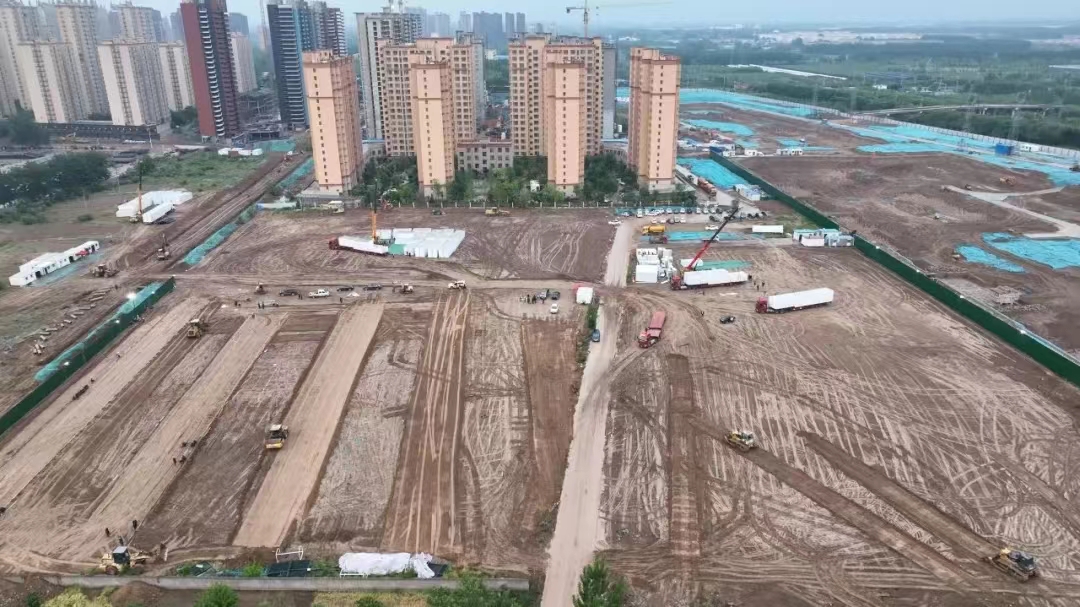

第二天:场地基础工程
在岗182名施工人员,完成场地平整30000平方米,混凝土浇筑制模1500余米,完成浇筑浇筑2000平方米、覆膜保温,完成

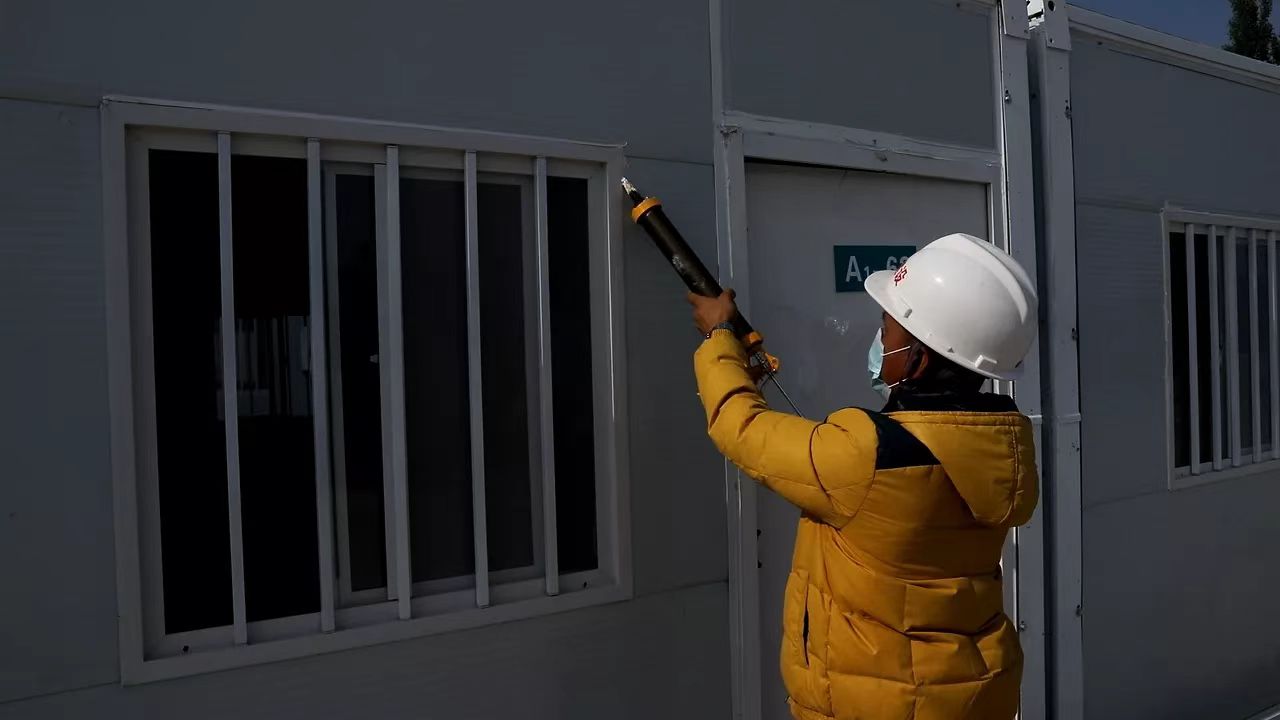

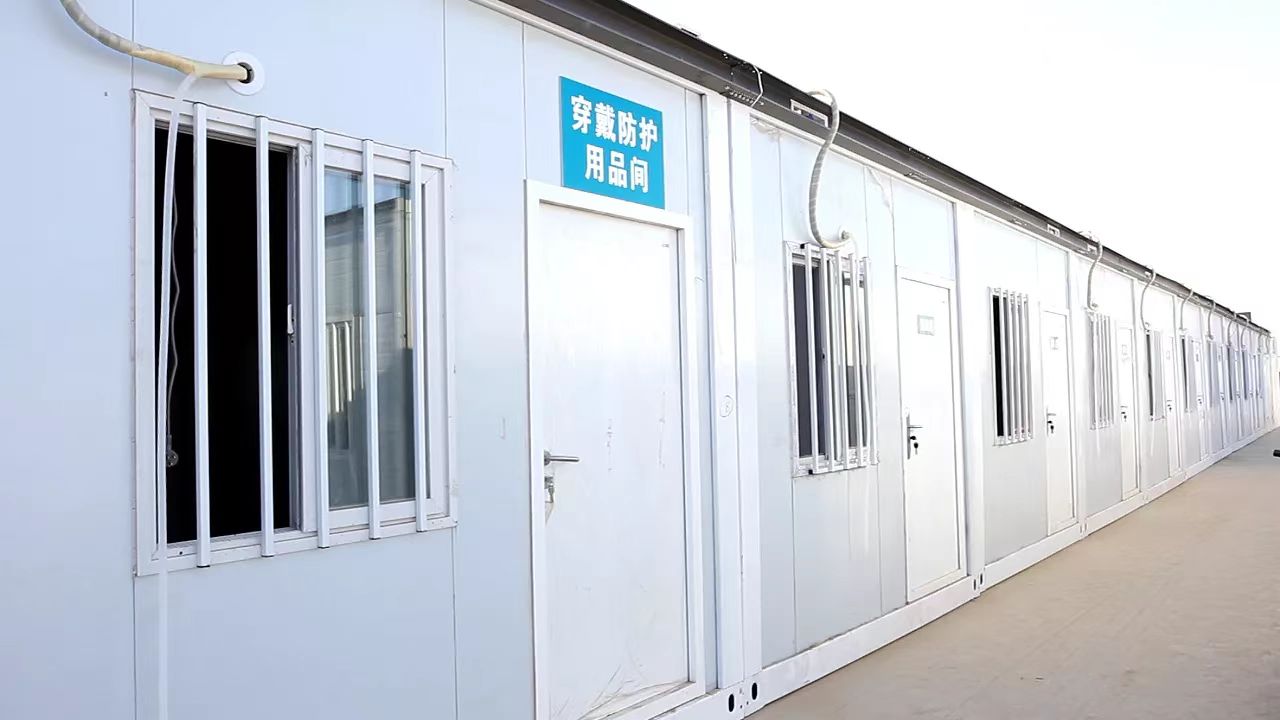

西部区域硬化。到场411套模块房。

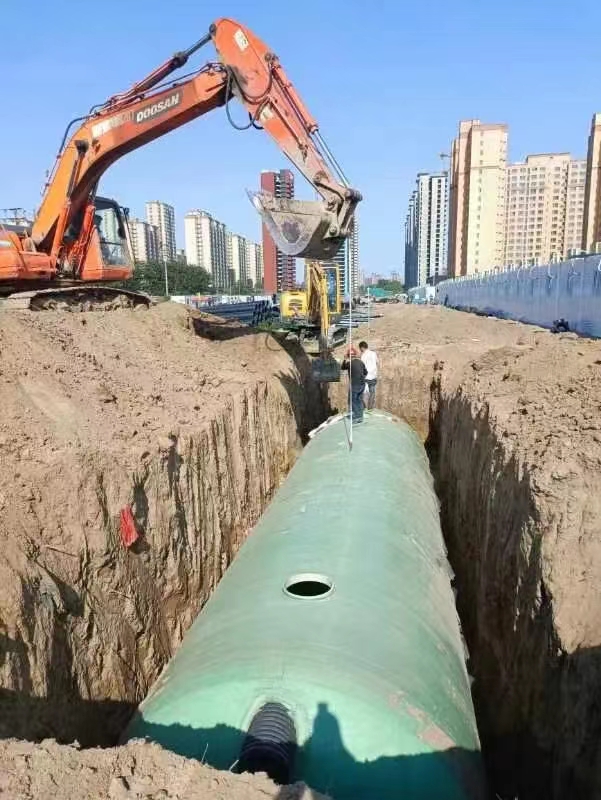

污水管道
清障清表20000平方米,完成石化路主管路的开口连接。

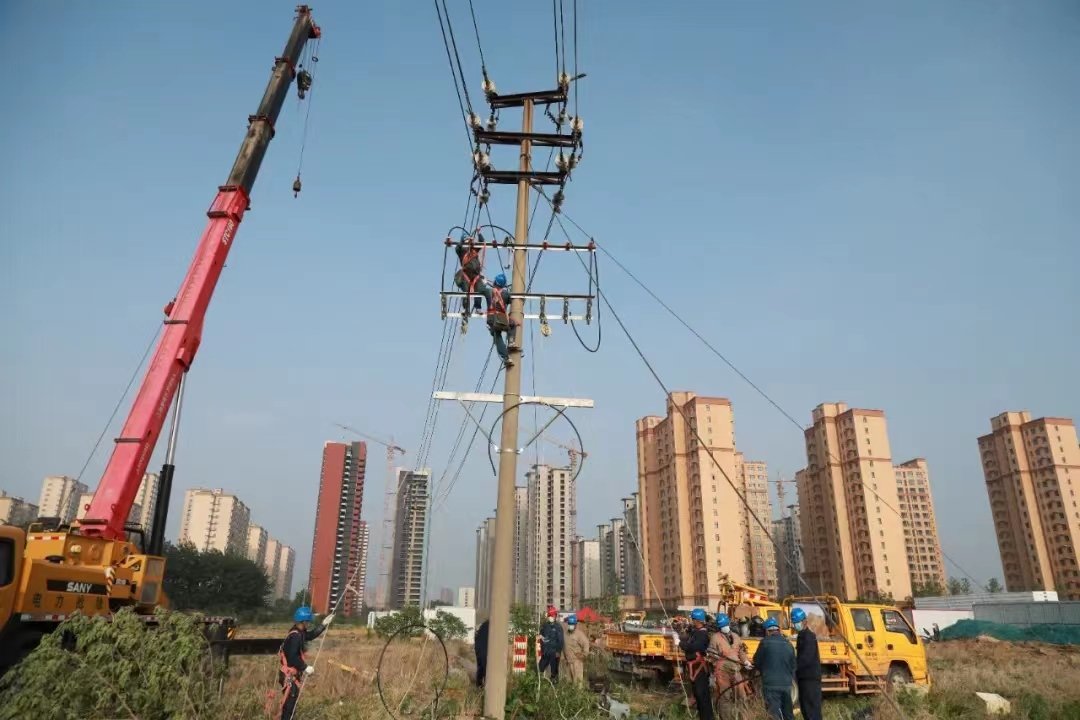

配电设施
完成勘察设计,确定供电方案和施工方案。

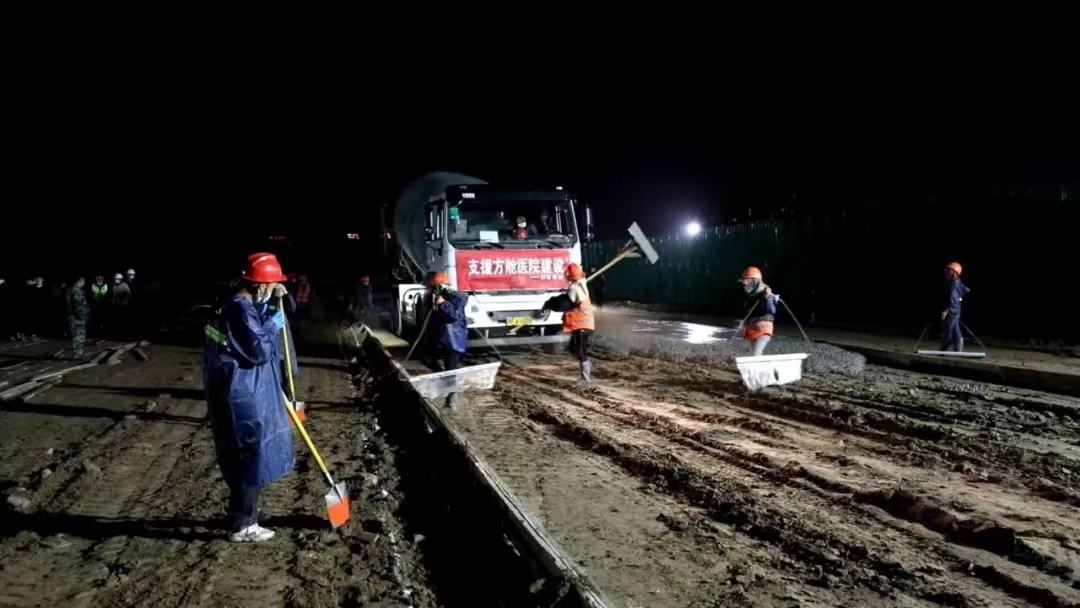

第三天:现场工程部分北区西侧完成3条道路。南区完成西侧模板安装五栋条形基础。
第四天:现场部分
南区、北区完成西侧全部道路和板房基础,东侧两条道路,两道条形基础。南区中部完成中部推平压实工作,完成测量放线,模板安装;道路、基础完成浇筑混凝土730方,浇筑面积3650平方米。累计完成模块房组装106间;完成两栋板房给排水管道沟开挖和管道安装及回填工作。
第五天:现场部分
南区、北区完成东侧3条道路,14道条形基础浇筑混凝土,累计完成浇筑面积12700m2。开挖西侧板房给排水管道沟900m,完成管道安装及回填。
第六天:现场部分
开挖B区、D区模块房给排水管道沟1185米,完成A区、B区、D区管道安装及回填。

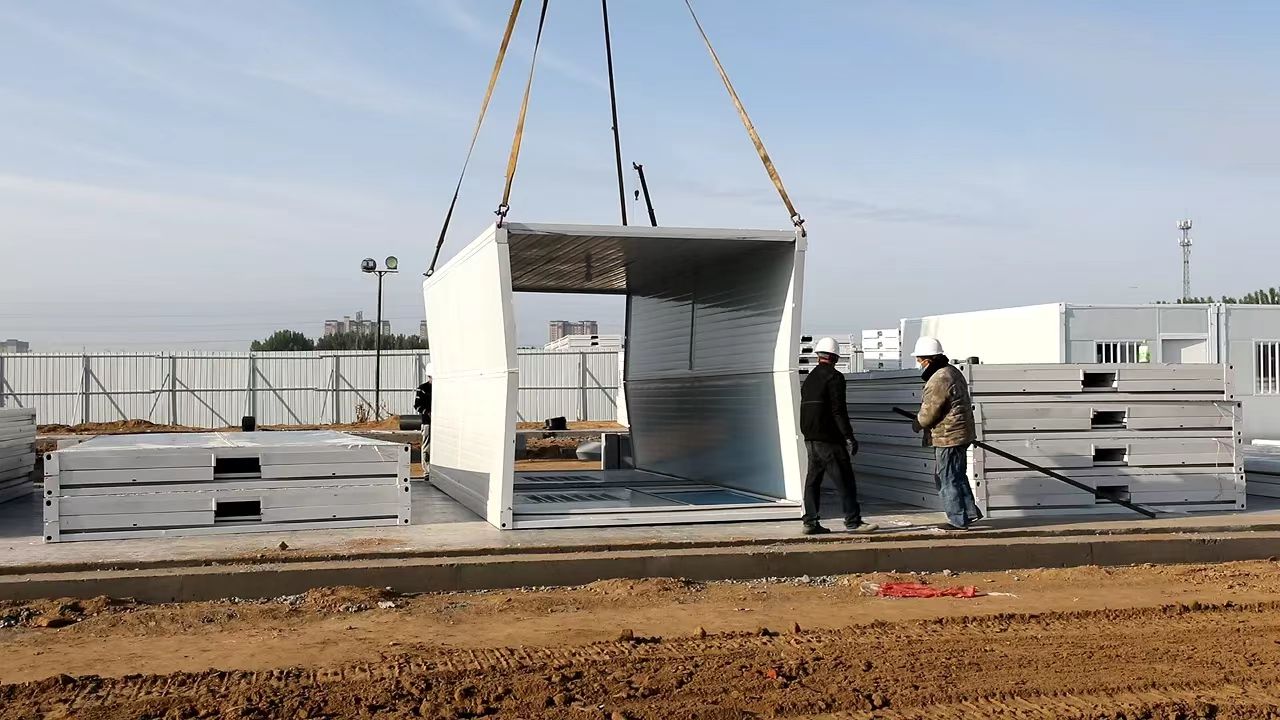

第七天:累计进场标准房1114间;折叠式标准模块房累计组装650间,就位275间,完成空调安装350间;组装式标准模块房累计完成初装148间。
第八天:混凝土累计浇筑面积12725平方米。
第九天:标准模块房进场1246套,完成863间。
第十天:混凝土累计浇筑面积14286平方米,北区达到通水要求;完成电缆敷设,实现北区亮灯。

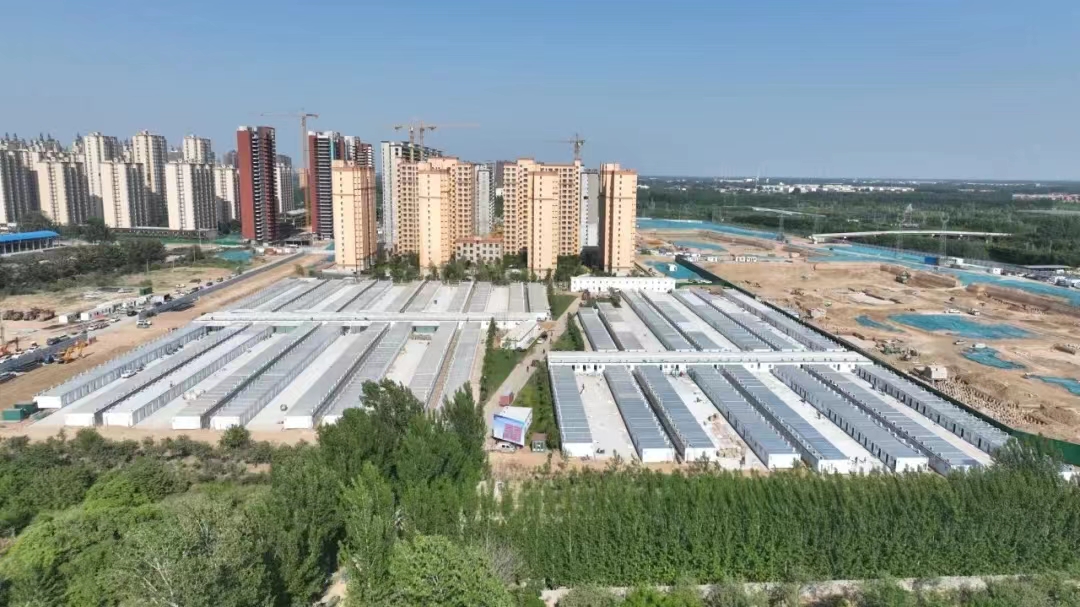

竣工移交仪式上,孙起鹏说,濮阳市大型集中医学观察服务区是用科学规划建设的国标工程、用作战模块建设的精品工程、用柔性机制建设的综合工程、用人性关怀打造的安居工程、用安全保障建设的和谐工程。
市委副书记、市长万正峰要求:要在质量、安全、效能、管用上下功夫。要打开周边布局,形成东西两个片区既各自独立又相辅相成的生态系统,真正为疫情防控提供安全保障。
